AI 数据中心电力研究报告
从 GPU 需求到可交付 MW:真正的瓶颈是电源、电网、设备与规则能否在正确地点、正确时间共同交付。
研究顺序是需求预测上修 → 区域电网瓶颈 → 设备与电源订单 → 项目上线与现金回报验证。
一、结论先行:AI 数据中心缺的是可交付电力
问题不是“哪种能源最先进”,而是哪些资源可以在负荷所在节点、设备交期与监管窗口内,稳定交付数百 MW。AI 电力机会首先是区域问题、交付问题与规则问题,其次才是能源概念。
演示稿采用的基准口径显示,全球数据中心电力需求在 2026 年仍加速,并可能在 2030 年接近 945 TWh。
PJM、ERCOT 等局部电网的并网、容量市场与输电约束,决定项目是否真正拿到 MW。
电网电力、天然气、UPS / 储能和输配电设备最现实;风光 PPA 不能单独承担 24/7 AI 负荷。
变压器、开关、燃机、输电审批和大型负荷并网规则,比远期能源叙事更直接地决定上线时间。
二、系统地图:算力需求最终落到可用 MW
一座 AI 园区通常同时依赖电网接入、天然气或低碳电源、风光 PPA、储能、备用电源、UPS、电力电子与冷却系统。短板通常出现在并网审批、变电站或关键设备交付。
三、调研主线:GPU 需求要一路追到并网与设备交付
- 项目规模:把“资本开支”还原成 MW、机柜密度、PUE 与冷却负荷。
- 节点约束:确认区域电网、变电站、输电线路和大型负荷 study 进度。
- 设备交付:核验变压器、开关、燃机、UPS、PDU 和储能的实际交期。
- 经济性:最后检查电价、燃气、融资、排放、水资源与社区接受度。

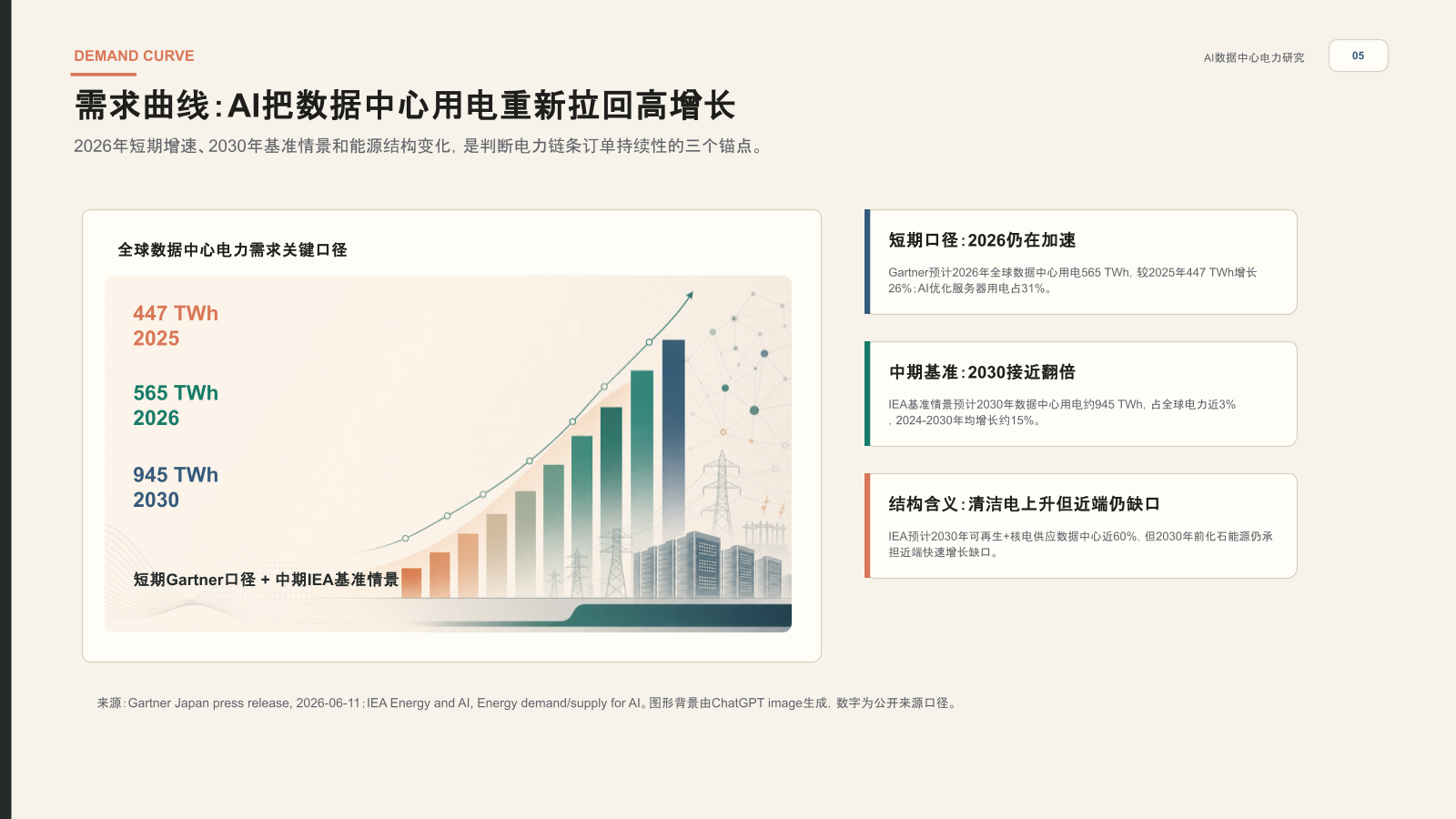

四、需求曲线:AI 把数据中心用电重新拉回高增长
五、美国区域电网:PJM 与 ERCOT 是压力测试区
AI 数据中心电力不是全国平均问题,而是大型负荷在特定节点能否接入、谁承担升级成本,以及何时有电。
| 区域 / 机构 | 演示稿最新信号 | 重点跟踪 |
|---|---|---|
| PJM | 2036 夏峰 222.1 GW,未来十年增加约 65.7 GW | 北弗吉尼亚负荷、容量拍卖、退役电源与输电升级 |
| ERCOT | 2026 年 4 月追踪约 410 GW 大型负荷,约 87% 为数据中心;需过滤重复项目 | Batch Zero、Oncor 接入、燃气 + 储能和真实项目转化 |
| FERC | 2026-06-18 对大型负荷并网发起 show-cause 程序 | 成本分摊、study 流程与六大 RTO / ISO 规则 |
| NERC | 2025 LTRA 提示资源充足性风险升高 | 备用容量、极端天气、大型负荷与电源退役 |
| 日本 | METI 强化 PUE 披露与新设效率标准 | 地方分散、电源约束、PUE 1.3 / 1.4 |
- 容量市场:PJM 容量价格、需求响应和退役延期,是电力紧张的市场化信号。
- 输配电公司:Oncor、Dominion 等公用事业资本开支与变电站排队决定落地节奏。
- 绕开瓶颈:燃气、储能、现有核电与现场发电,是缩短并网等待时间的重要变量。
六、电源结构:短中期靠现实电力,长期看 24/7 低碳资产
2026—2028 年最现实,可提供 24/7 可调度电力。约束是燃机交期、燃气管道、排放许可和电网升级成本。
成本与碳叙事强,但风光无法独自承担全天候 AI 负荷,必须配合储能、输电与调度电源。
现有核电与水电是高质量 24/7 低碳资产;SMR 偏 2030 年后;SOFC 适合作为并网排队时的高弹性补充。
投资观察:GE Vernova、Siemens Energy、Mitsubishi Power 的燃机订单;Constellation、Vistra 的核电 PPA;Bloom 的 SOFC 交付与毛利。
七、关键瓶颈:设备交期与并网规则比能源概念更硬
大型变压器与 GSU 交期已从月级拉长到年级,演示稿引用的行业报道显示部分 GSU 超过 160 周。跟踪:ETN、Schneider、ABB、Hitachi Energy。
短中期最现实的可调度电源,但受燃机产能、燃气管网、排放许可与购电协议结构影响。跟踪:GEV、Siemens Energy、Mitsubishi Power。
AI 负载波动更强,储能从备用扩展到削峰、平滑负荷和电网服务。跟踪:VRT、ETN、Delta、Fluence。
大型负荷改革会改变升级成本归属、study 排队和项目上线速度。跟踪:PJM、ERCOT、FERC docket 与公用事业资本开支。
八、大厂采购:绿色承诺正在让位于“速度到电力”竞争
PPA 仍然重要,但项目成败越来越取决于区域电网容量、24/7 低碳资产与设备交付窗口。
| 公司 / 类型 | 演示稿公开信号 | 能源动作 | 研究含义 |
|---|---|---|---|
| 2025 年签署超过 12 GW 净新增清洁能源协议 | PPA、24/7 CFE、数据中心能效 | 绿电采购强,但仍依赖电网和并网 | |
| Microsoft | FY25 年度用电 100% 可再生匹配 | Azure / OpenAI 算力扩张、核电与清洁电采购 | AI 扩张与气候目标的张力加剧 |
| AWS | 建设面向 AI 工作负载的数据中心 | 电力、冷却与硬件设计协同优化 | 项目落地取决于区域电力与监管 |
| Meta | 支持近 29 GW 风光项目进入全球电网 | 自建数据中心 + 可再生 PPA | 规模大,水、电与社区约束需同步跟踪 |
| NeoCloud | 聚合 GPU、电力、园区和客户合同 | 抢占电力资源、融资与长期客户锁量 | 弹性高,但对折旧与融资成本敏感 |
九、日本视角:增长进入省能与选址约束
资源能源厅指出,DX / GX、数据中心与半导体工厂新扩建,使未来电力需求可能增加,需要同步推进电源确保与省能。
演示稿口径:2026 年度提交起增加数据中心电力与 PUE 报告项;2030 年度目标 PUE ≤ 1.4,2029 年度后新设数据中心要求 PUE ≤ 1.3。
2026 年度产业用其他用电预计为 318,124 百万 kWh,数据中心与半导体新扩建推动 2035 年前继续增加。
关注北海道、九州、东北等电源与土地条件更优区域;把 PUE、液冷、电力工程与变电站接入作为先验条件。
日本本土设备、冷却、电力工程与低碳电源具备主题性,但必须用实际并网、客户合同和项目资本回报验证。
十、未来跟踪清单
| 跟踪项 | 为什么重要 | 判断标准 |
|---|---|---|
| IEA / Gartner 需求预测 | 确认高增长基准是否继续上修 | 全球 TWh、AI 服务器占比、地区增量 |
| PJM / ERCOT 大型负荷 | 区分排队数字与真实接入需求 | study 进度、升级成本、押金与项目去重 |
| FERC 并网改革 | 决定谁承担成本与上线速度 | 六大 RTO / ISO 规则、成本分摊与时间表 |
| 变压器 / 开关交期 | 电网设备是项目关键路径 | backlog、产能扩张、交期与价格 |
| 燃机与燃气基础设施 | 短中期最现实的可调度电源 | 订单、交期、燃气管网和排放许可 |
| 核电 / 低碳 PPA | 现有 24/7 低碳资产稀缺 | 合同 MW、期限、重启 / 延寿与监管批准 |
| 日本新设数据中心 | 验证地方分散与效率政策 | PUE、变电站接入、液冷和真实客户 |
